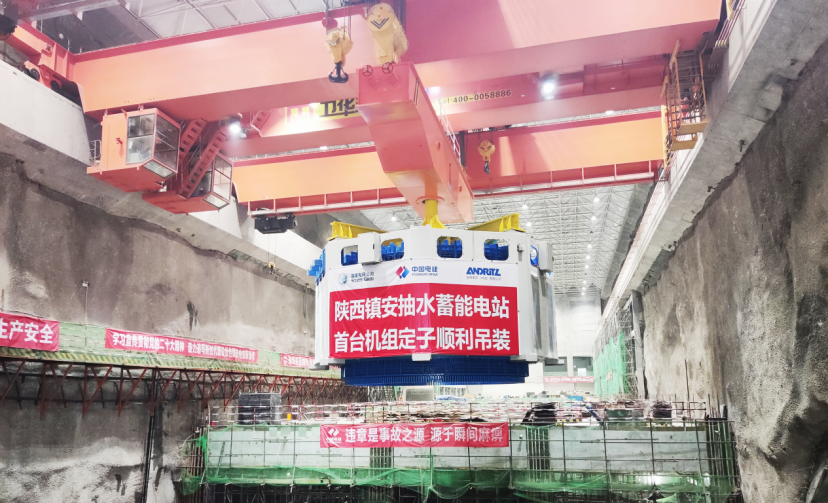

5月16日,随着总指挥的指令,国网新源陕西镇安抽水蓄能电站首台机组定子稳步起升、平移,经测量、核对无误后,缓缓下落,最终落入机坑内预定位置。
镇安电站装机容量140万千瓦,设计安装4台35万千瓦可逆式水泵水轮发电机组。发电机定子由机座、铁芯和绕组等三大部分组成,是机组的核心部件之一。
此次吊装的首台机组定子直径8.53米,高4.66米,起吊重量约为330吨,需由地下厂房2台桥式起重机并车联合进行吊装。国网新源镇安抽水蓄能有限公司严格落实到岗到位,联合监理单位、设备厂家、安装单位全面检查起重机、定子本体、吊装通道及现场作业环境,对吊装人员进行详细的现场技术交底和安全交底。准备工作就绪后,在指挥人员和操作人员的默契配合下,经过30分钟左右有序操作,首台机组定子精确吊运至预定位置,实现一次性吊装成功。
目前,镇安电站正处于机电安装高峰期,4台机组的安装工作同时开展。此次首台机组定子顺利吊装标志着该电站进入机组核心部件安装阶段,为首台机组按期投产发电奠定了坚实的基础。(通讯员:张毅 杨夏璐)
