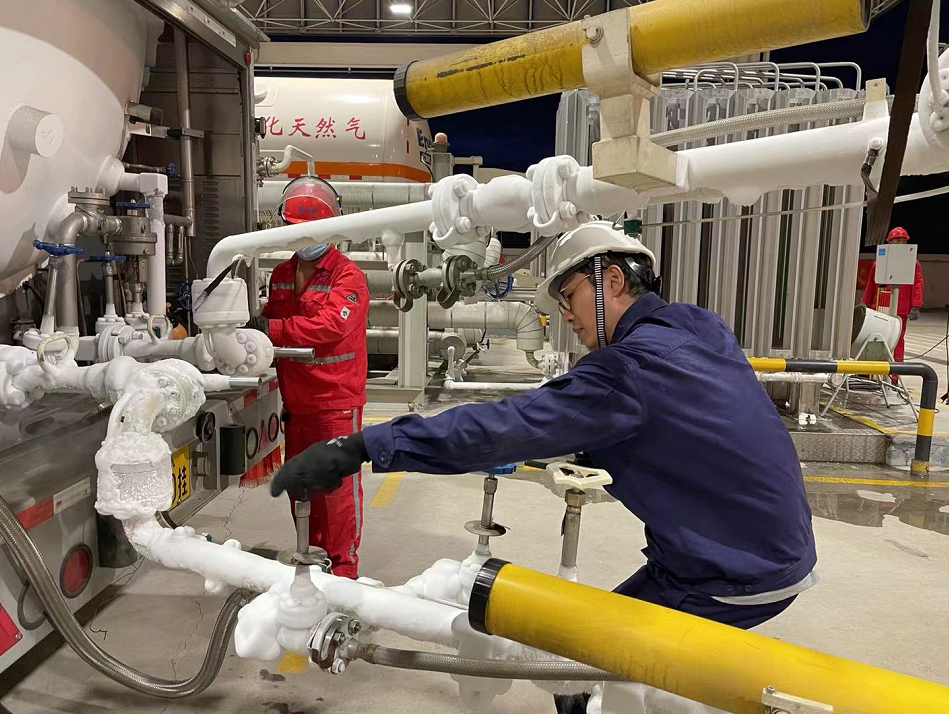

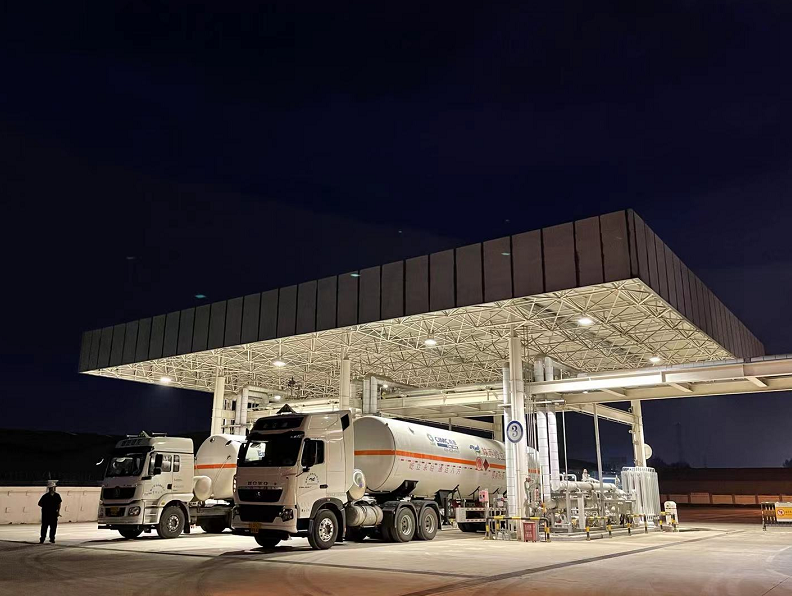

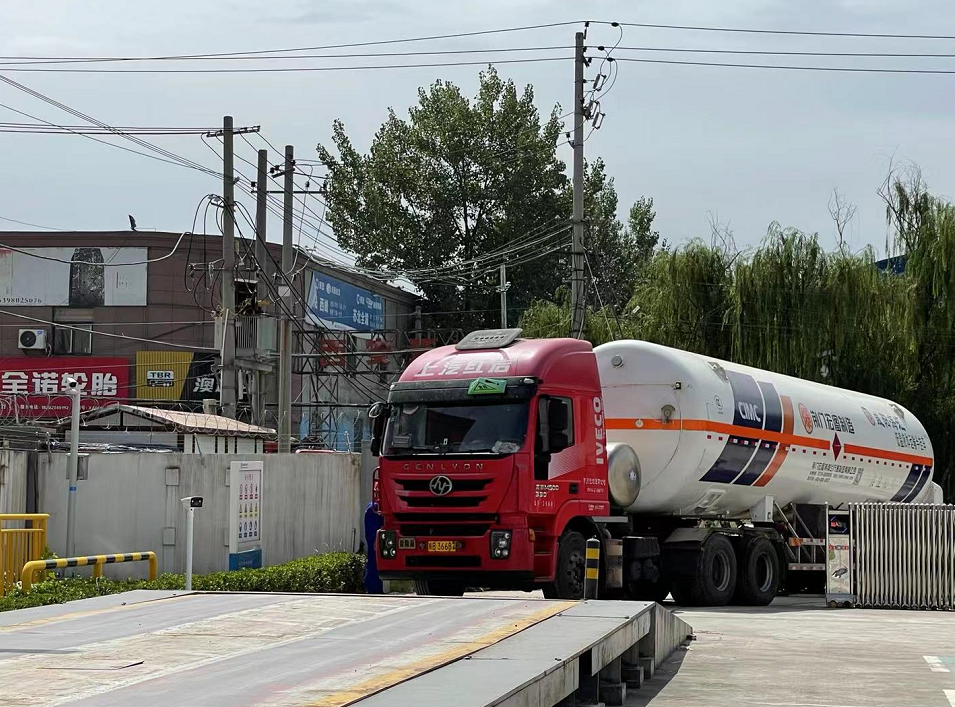

8月25日中午,来自陕北满载着液化天然气的运输槽车缓缓驶入西安秦华燃气集团六村堡LNG应急调峰站。自此,作为十四运应急保障气源的LNG应急调峰站开启LNG气源储备,随后的10天时间里,将有200辆液化天然气槽车陆续运送至站区,卸装后储存液化天然气到储气罐里,确保十四运会期间LNG应急调峰站全容罐满罐待命。

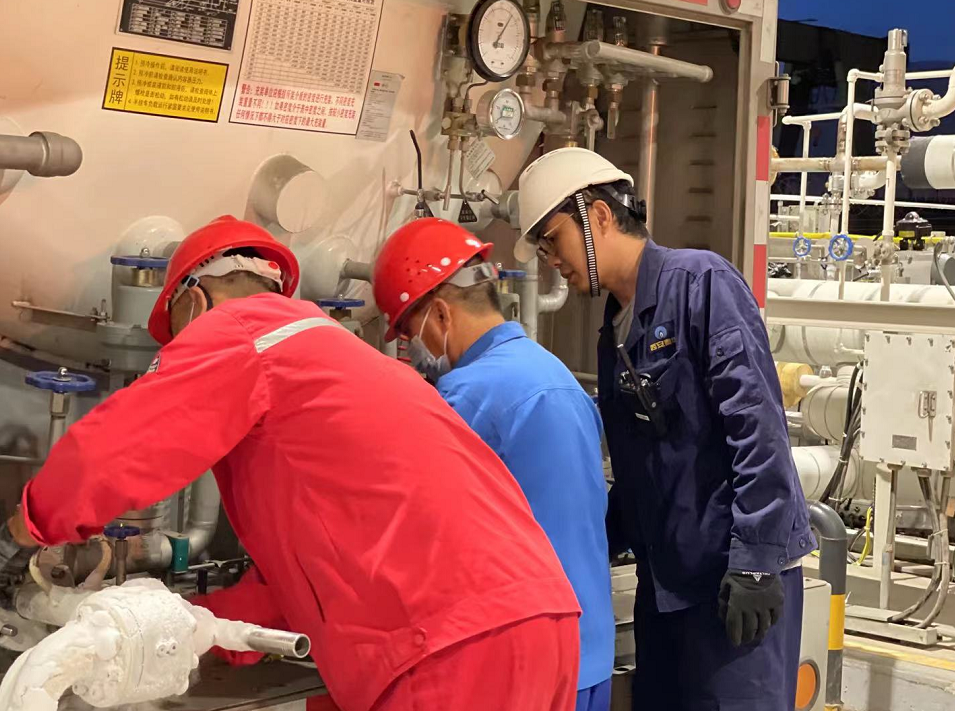

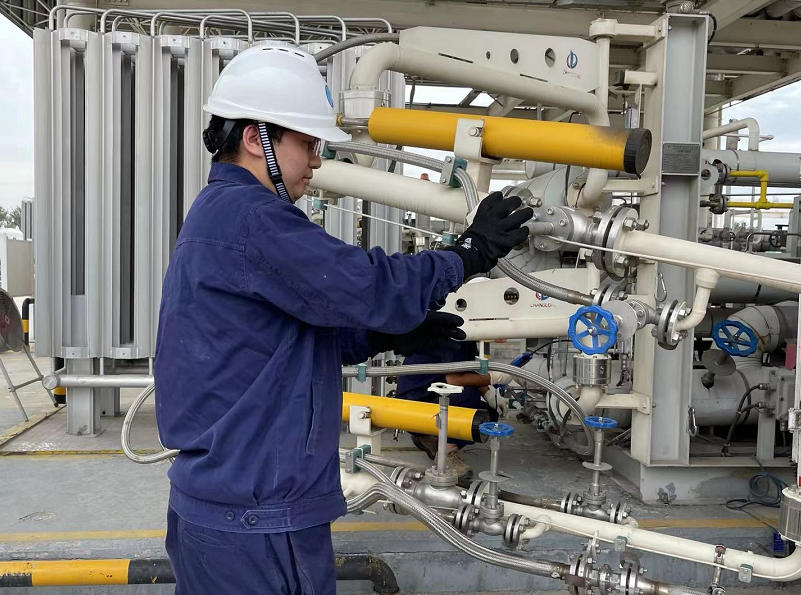

工作人员对卸车撬、工艺管道、阀门状态逐一检查确认后,依次缓慢开启LNG进液阀门,开始对卸车撬和工艺管道进行预冷。待主控室确认进液管末端温度到达-100℃,标志着预冷完成,随之完全开启进液阀门。LNG应急调峰站首日卸液过程操作严谨有序。

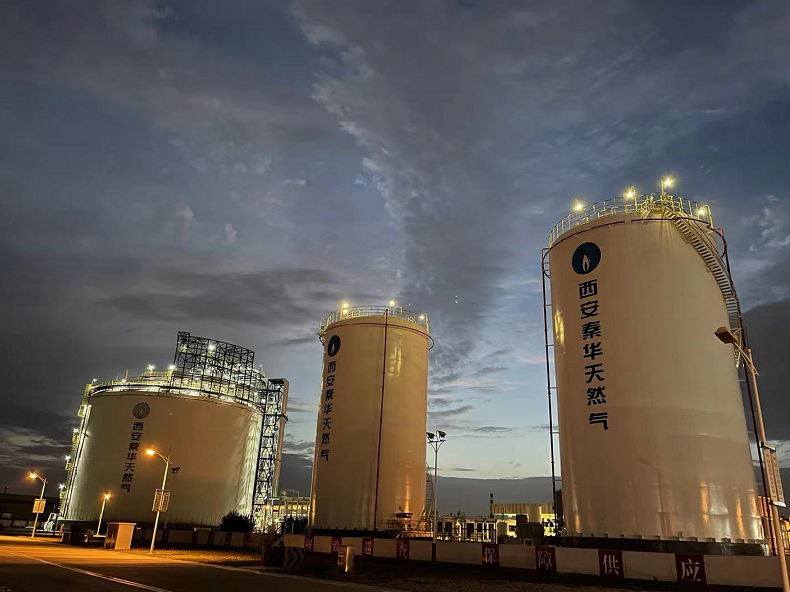

截止25日晚22时,LNG应急调峰站已完成卸液5车,目前全容罐中液位为10158mm。此批次200车卸液计划预计需10天左右完成,届时LNG全容罐储气量可达1500万立方米,在十四运会期间,如遇突发事件,可立即切换气源向管网补气,为我市十四运会期间天然气平稳供应提供有力保障。

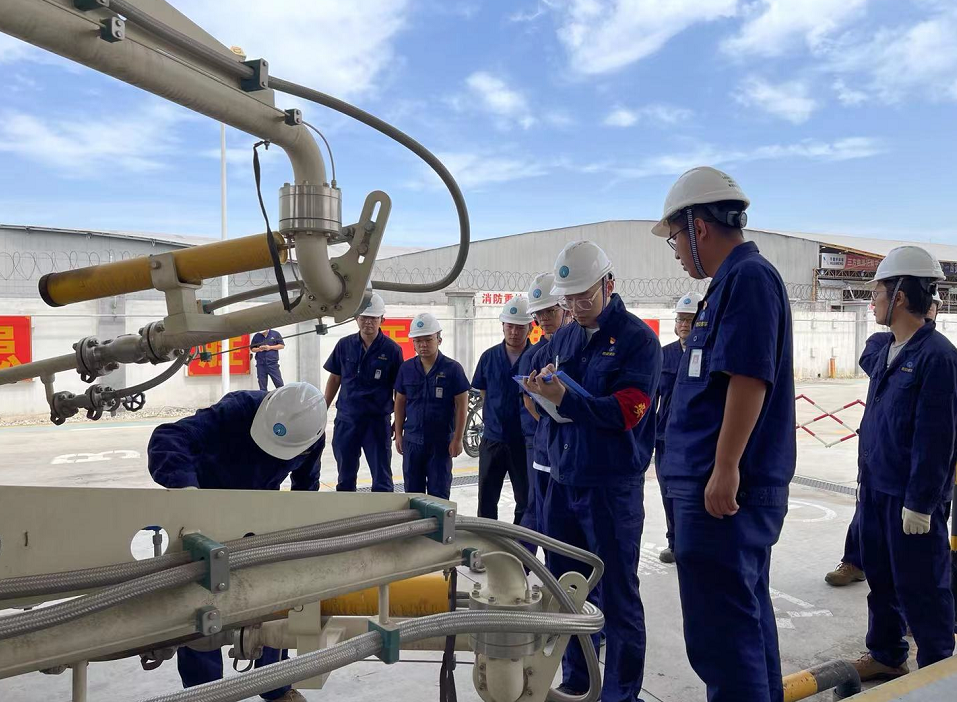

为确保此次进液工作顺利,8月23日西安城投集团下属秦华燃气组织LNG应急调峰站全体员工召开动员大会,并进行了卸车操作业务重温。同时为了做好常态化疫情防控,此次进液LNG应急调峰站工作人员在槽车进站前,除检查车辆和设备外,还增加了司机及押运人员个人的核酸检测和健康码查验。
编辑:张梦洁
